あなたの家のコンクリート、「ひび割れている部分」が実は修繕コストを年間数十万円も節約している可能性があります。

誘発目地とは、コンクリートのひび割れを「意図的に起こす場所」をあらかじめ決めるために設ける目地のことです。 正式名称は「ひび割れ誘発目地」といい、コンクリート標準示方書にも記載されている設計手法です。
参考)https://tsukunobi.com/keywords/induced-joint
コンクリートは外から力が加わらなくても、乾燥収縮や温度変化によって自然にひび割れます。 この「ひび割れ自体は避けられない」という前提に立ち、「ならば割れる場所をコントロールしよう」という発想が誘発目地の本質です。
たとえば1枚の紙を両手で引っ張ると、どこで破けるか予測できません。しかしミシン目を入れると、そこで破れます。 誘発目地はこのミシン目と同じ原理で、コンクリートに「決まった場所で割れてもらう」仕組みです。
参考)https://www.kb-joint.jp/kb/about.htm
| ひび割れの種類 | 原因 | 誘発目地との関係 |
|---|---|---|
| 乾燥収縮ひび割れ | 打設後の水分蒸発 | ✅ 主な制御対象 |
| 温度応力ひび割れ | 水和熱・外気温変化 | ✅ 主な制御対象 |
| 構造的ひび割れ | 地震・不同沈下 | ❌ 対象外(構造設計で対応) |
乾燥収縮・温度応力によるひび割れは、構造的に有害な場合は少ないものの、美観を損ない漏水の原因にもなります。 誘発目地はこれらを「安全な場所に集める」ための技術です。つまり予防的な目地ということですね。

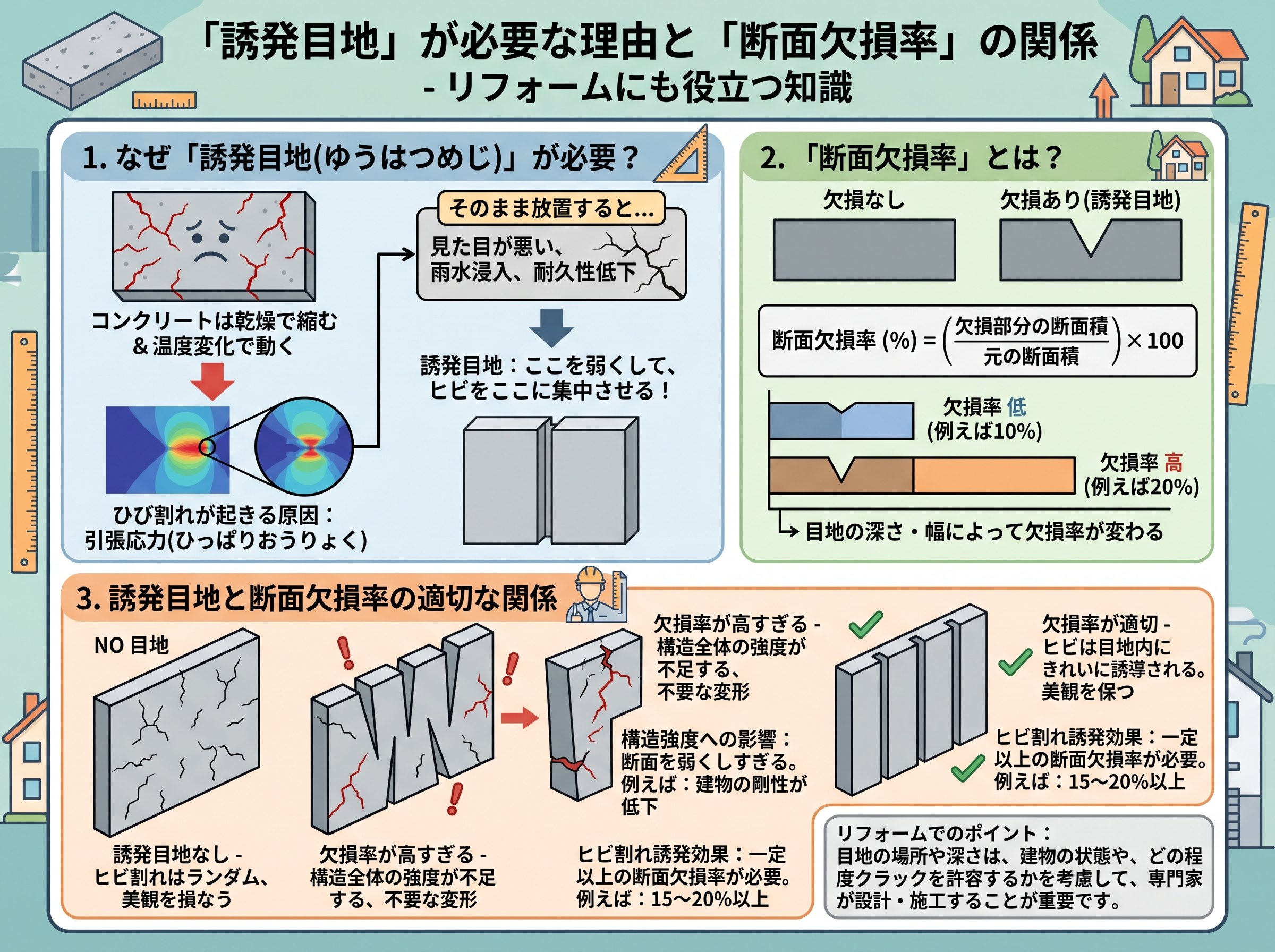

誘発目地が効果を発揮するには、コンクリートの断面を意図的に「欠損」させる必要があります。断面欠損率とは、壁の厚さに対してどれだけコンクリートの縁を切るかを示す割合です。
コンクリート標準示方書では、断面欠損率は50%程度以上が望ましいとされています。 一方で、有効な欠損率の最低ラインは20%以上とも言われています。 この数値を下回ると目地の効果が弱まり、意図しない場所でひび割れが生じるリスクが高まります。
従来の化粧目地などは壁厚の1/5以下の深さしかなく、目地以外でのひび割れが30〜40%程度残っていたと報告されています。 これは半分以上の効果しか出ていないことを意味します。断面欠損率が重要です。
参考)https://www.obayashi.co.jp/chronicle/database/t71.html
適切な断面欠損率を確保するため、塩ビパイプを壁内部に埋め込む工法も活用されています。 大林組が開発した「カラム目地工法」はその代表例で、壁厚の1/4〜1/3の欠込みを確保することで、ひび割れ集中性を大幅に高めています。
参考:誘発目地の断面欠損率と設計基準の詳細
ひび割れ誘発目地とは|日本仮設株式会社

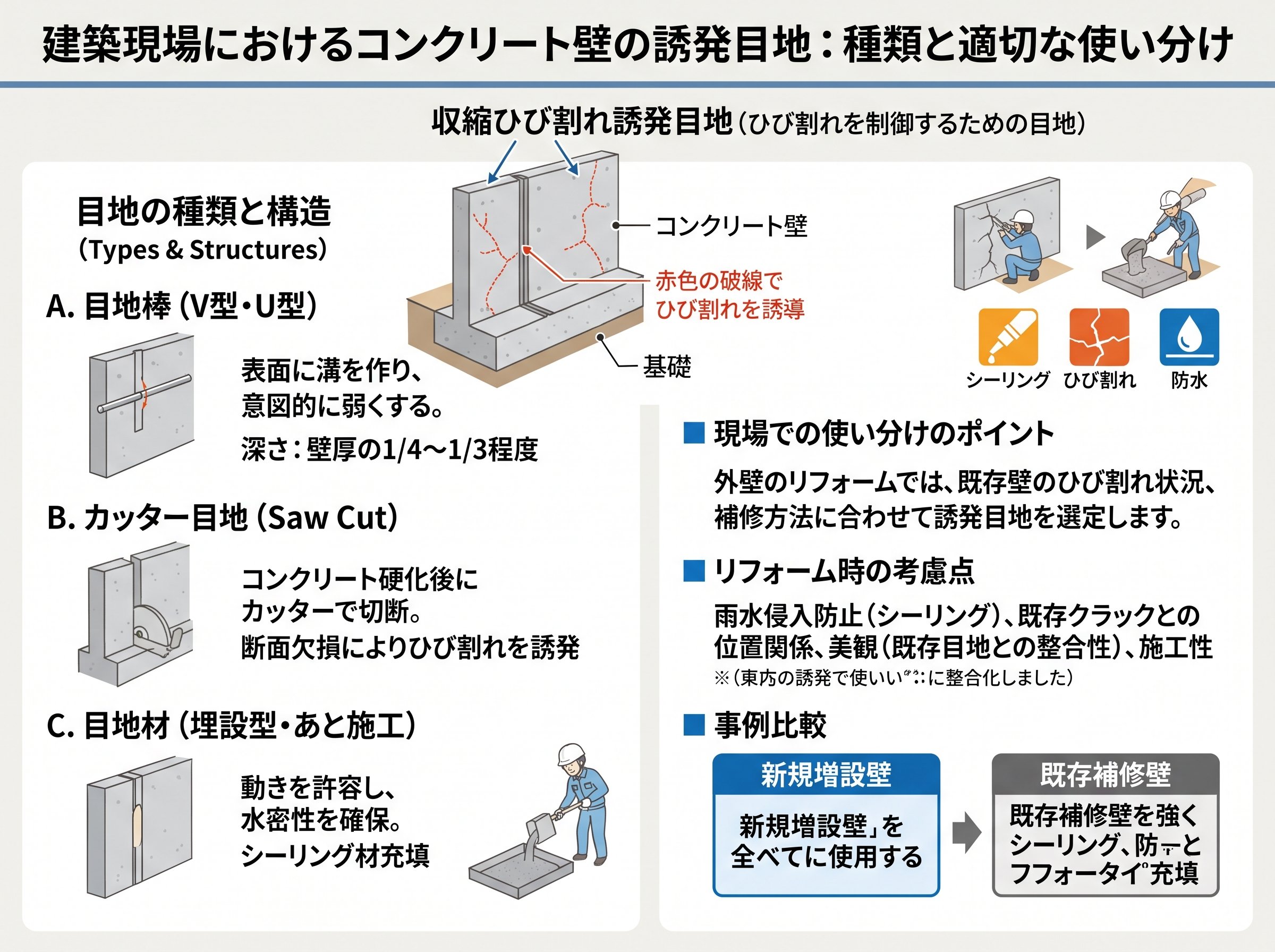

誘発目地にはいくつかの工法があり、建物の用途や部位によって使い分けられます。
参考)誘発目地の役割と施工方法|床工事でカッターを入れるタイミング…
参考)ひび割れ誘発目地「KB目地Jタイプ」の施工状況 - YouT…
これが基本の分類です。外壁・床・擁壁など部位ごとに最適な工法が異なります。
床のコンクリートに使うカッター工法では、打設後2日以内という非常に早い段階で切り込みを入れる「ソフカット工法」が有効です。 通常の乾式カッターより早期に対応できるため、初期クラックの発生を大幅に抑制できます。これは使えそうです。

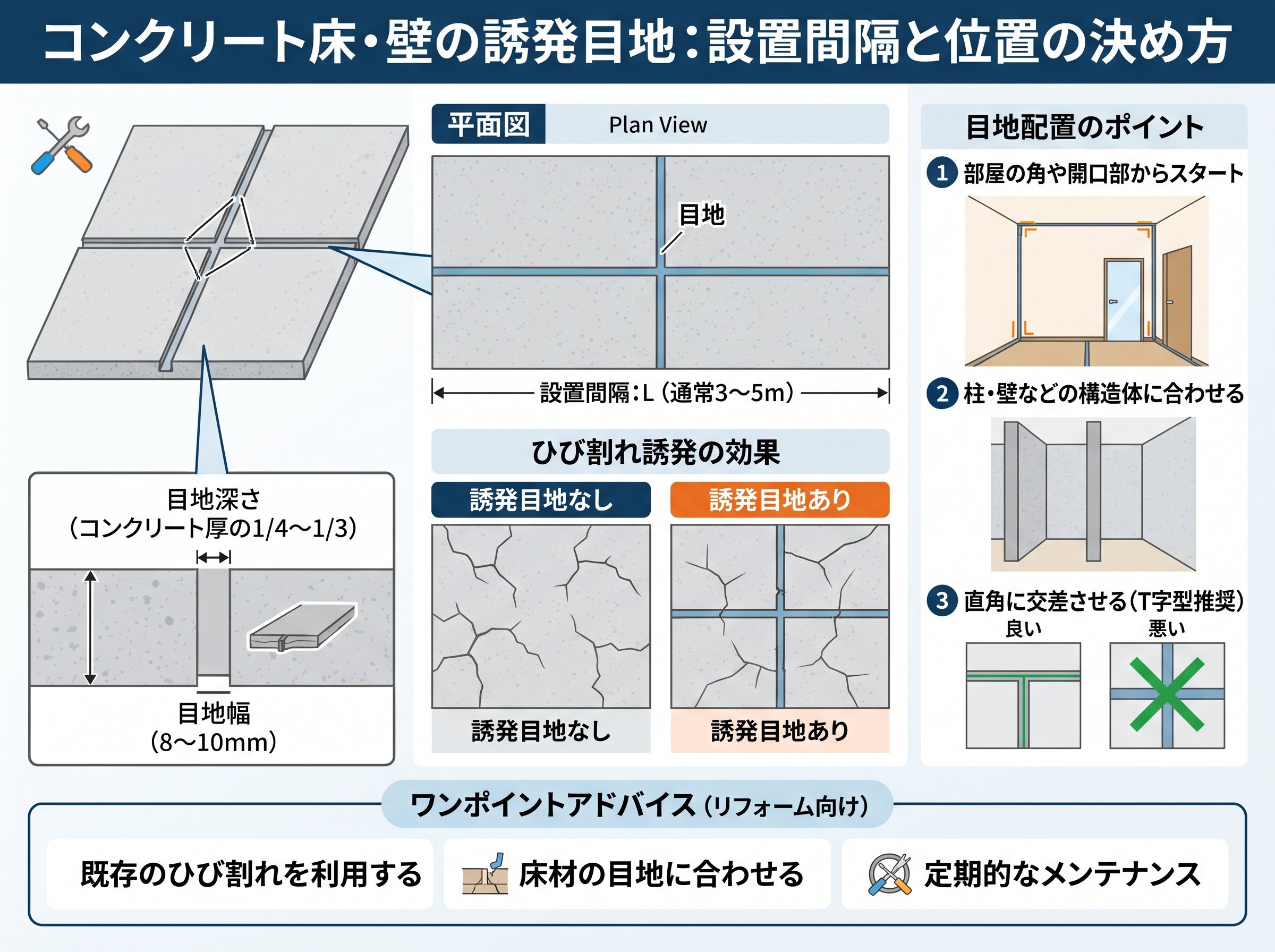

誘発目地を設ける場所と間隔は、設計上の重要なポイントです。適切に設置しないと効果が半減します。
外壁面では一般的に3m以内のピッチで設置するのが標準的とされています。 床面の場合はコンクリート幅の3〜4倍程度を目安に間隔を設定します。 間隔が広すぎると制御が不十分になり、狭すぎると施工コストが増大します。
設置する位置としては以下の箇所が優先されます。
参考)https://www.j-proof.co.jp/dictionary/1015/
切り込みの深さは、コンクリート厚さの1/4〜1/3が基準です。 浅すぎると欠損率が不足し、深すぎると構造強度に影響が出ます。厚さの1/4〜1/3だけ覚えておけばOKです。
施工タイミングも重要で、コンクリートの乾燥収縮が始まる前に目地を入れることが前提です。 割れが発生した後に目地を入れても、そのひびの拡大を止めることはできません。
参考:誘発目地の設計基準と効果的な入れ方の解説
収縮ひび割れ抑制のための誘発目地の効果的な入れ方|an-sd.jp
リフォームの現場では、「ひび割れを何度補修しても再発する」という相談が珍しくありません。その原因の多くは、そもそも誘発目地が設置されていないことです。
コンクリート打設後でも、後付けで誘発目地を設置できるケースがあります。 目地カッターを使って既存のコンクリートに切り込みを入れ、シール材を充填することで、ひび割れの再発を根本から抑制できます。
ただし後付け施工には注意点があります。
シーリングは必須です。誘発目地はひび割れをわざと起こすものなので、施工後にシーリング材で充填しなければ、漏水経路になってしまいます。 リフォーム業者に依頼する際は、目地施工と防水処理がセットで提案されているか確認するのが重要です。
誘発目地の後付け施工を検討する場合は、まずコンクリート診断士や建築士に現状を評価してもらうことをおすすめします。誘発目地が必要な箇所か、それとも別のアプローチが適切かを正しく判断するためです。
